老工程师聊制造:Andon数字化不是面子工程,是一线的救命招

2026-09-28 11:54:51yangzhan投稿9
上个月夜班,我刚换完衣服准备走,调度室的电话就炸了。 凸轮轴磨床线停了。 赶过去一看,工位操作工十分钟前拉了老Andon线,喊维修,班长在隔壁处理废屑没听见,就这么干等了十二分钟。 光这十二分钟,八根成品报废,赶交期的货要延期,扣了班组两千多奖金,所有人脸都黑得像刚从炉膛出来。 说实话,这事儿放在十年前太常见了。原来的拉线Andon、安灯盒,全靠人喊人等,漏报、迟报太正常。 现在不一样了,改了Andon数字化的线,根本不会出这种蠢事。

从拉线到联网,到底改在了哪

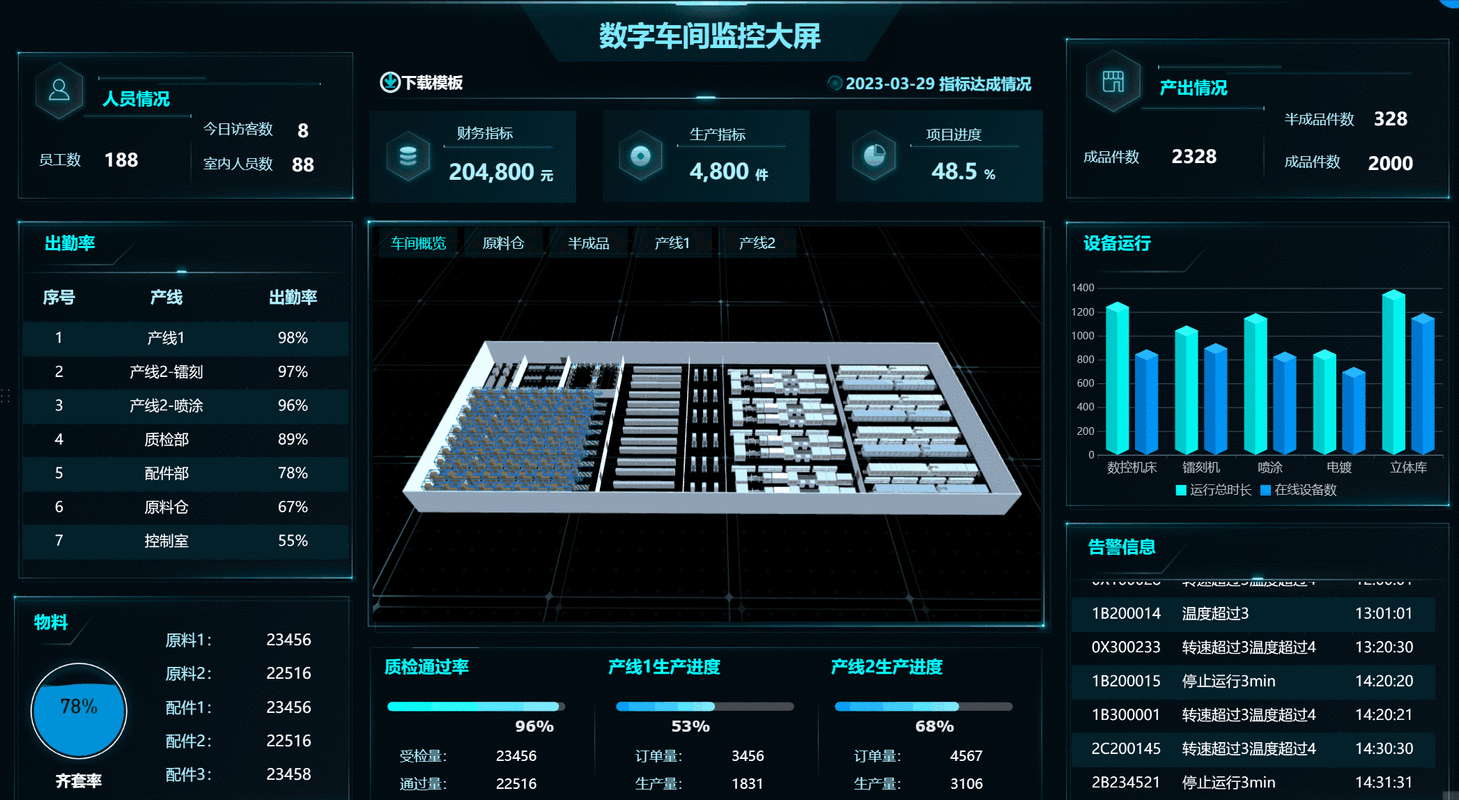

很多小老板一听说Andon数字化,第一反应就是贵,就是装个大电视放车间装样子。 真不是这么回事。 核心就是一句话,原来的Andon是喊人,现在的Andon数字化是自动找人、留记录、算明白账。 现在行业里默认的硬指标,我给你们报三个数:报警触发后10秒内必须推送到负责人手机或工位屏,月误报率不能超过0.5%,所有报警记录要保存至少3年可追溯。 少一个达不到,都是白花钱。 现在主流就两条路线,有线和无线。 有线的好啊,信号稳,车间里再多车床铣床堆着金属,也不会丢包,用十年都不会出毛病。 缺点呢?老车间改造,你得撬地砖开槽走线,动不动停线三天,改造费比设备本身还贵,小厂子根本扛不住。 无线的呢,改造快,在设备上贴个报警盒,连车间WiFi就能用,两三天就能弄完,成本才有线的三分之一。 但是压铸、锻造这种全是大铁块的车间,信号遮挡厉害,丢包率能冲到5%,十次报警漏一次,就是大事。 不过话说回来,行业内通常不说但实际在做的妥协,你知道是什么吗? 好多厂商对外吹自己是“全车间无线Andon方案”,报价低,吸引客户签单。 转头施工的时候,核心生产线、停线损失大的关键工位,偷偷拉一根隐形的有线网线,核心报警走有线,边缘工位走无线。 既压低了报价,又保住了核心工位的稳定性,这话谁敢对外说?说了价格卖不上去。 汽车零部件车间数字化Andon系统显示屏汽车零部件车间数字化Andon系统显示屏

不同行当,Andon数字化的活法完全不一样

我干了二十年,改造过不下二十个厂子的Andon,最深的体会就是,不能一套方案用到底。 去年给山东一家自主车企的冲压车间改线,他们的要求就是快、准,能追溯。 原来出了冲压件毛边,操作工要放下手里的活,去找班长,班长去找质检,质检过来确认再回开停单,一来一回快十分钟,那十分钟线就空着。 改了Andon数字化之后,操作工在工位按一下“质量缺陷”,系统自动把报警连带工位号、当前工件编号,推给班长、质检的手机,质检直接过来,不用瞎跑。 运行半年,他们线体的停线时间降了18%,不良流出率少了11个点,厂长请我吃饭,说这钱花得比买新压机值。 换个行当,要求完全变了。 今年春天给江苏一家做一次性注射器的注塑车间改Andon,人家核心需求不是快,是合规。 他们要过GMP审计,所有停线、报警、异常处理都要有完整的不可篡改的记录,原来都是手写,天天补记录,质检员一半时间都在填表格。 改了Andon数字化之后,每一次报警谁触发的,谁处理的,什么时候解决的,系统自动存在加密服务器里,改不了,删不掉,审计的时候直接导出来打印,原来要整理一周的记录,现在半小时弄完。 你看,同样是Andon数字化,一个要效率,一个要合规,差得老远了。 医疗器械车间GMP合规Andon报警记录界面医疗器械车间GMP合规Andon报警记录界面

风口上的Andon数字化,藏着没人说的坑

风口上的Andon数字化,藏着没人说的坑风口上的Andon数字化,藏着没人说的坑 现在都喊智能制造,进口替代,原来一套外资的Andon数字化系统,光授权就几十万,现在国产的功能差不多,三分之一的价格就能拿下来,很多厂子都愿意换。 还有往绿色制造靠的,Andon数字化能把每一次停线的原因都统计出来,哪个工位一周停五次,都是因为上料慢,那你就能调整排班,或者加个辅助上料的装置,一年下来少停几十小时,省的电费、人工都是真金白银,这不就是绿色降碳了吗? 不过话说回来,有个问题行业里没人愿意公开说。 现在Andon数字化没有统一的国家标准,各家用各的接口,你买了A家的系统,想加一条新生产线,新生产线的PLC是B家的,对接不上,要么A家收你几万块定制开发费,要么你就得把整个系统全换了,重新花钱。 好多厂子吃了这个亏,当初签合同的时候厂商说“全兼容”,真扩容的时候才发现,核心接口不开放,就是绑着你年年交钱。 标准滞后了至少五年,你说坑不坑? 我前几天蹲车间看工人调试新改的Andon,跟老师傅聊天,随口说了句土话,我觉得挺对。 “适合你车间脚的鞋,才不磨泡”。 别听厂商吹什么全车间无线,全云化,你先把核心关键工位改好,能用,管用,比什么都强。 对了,你们车间改Andon数字化,是先改核心线还是全车间一起铺?
